Petits navires lance-missiles
Retrouvez sur cette page tous les développements affectant la construction des petits navires lance-missiles des projets 21631, 22800
Unité en service
En cycle d'essais
Dernière mise à jour de la page : 16 décembre 2021
Dernier(s) projet(s) mis à jour : MRK Tsiklon (Projet 22800)
Petits navires lance-missiles (Малые ракетные корабли)
Projet 21631
Nom | Chantier naval | Mise sur cale | Mise à l'eau | ASA | Commentaire |
Grad Sviyazhsk | Gorki, Zelenodolsk | 27.08.2010 | 09.03.2013 | 27.07.2014 | Flottille de la Caspienne |
Uglich | Gorki | 22.07.2011 | 10.04.2013 | 27.07.2014 | Flottille de la Caspienne |
Velikiy Ustyug | Gorki | 27.08.2011 | 21.05.2014 | 19.12.2014 | Flottille de la Caspienne |
Zeleny Dol | Gorki | 29.08.2012 | 02.04.2015 | 12.12.2015 |
Flotte de la mer Noire, puis transfert à la flotte de la Baltique (10.2016) 09.2020 : tir de missile Kalibr lors du transfert entre flotte du Nord et flotte de la Baltique via les eaux intérieures. |
Serpukhov | Gorki | 25.01.2013 | 03.04.2015 | 12.12.2015 |
, puis transfert à la flotte de la Baltique (10.2016) |
Vyshny Volochyok N°636 |
Gorki | 29.08.2013 | 23.08.2016 |
Acte de recette 1er juin 2018 |
Début des essais en mer d'Etat le 10/11/2017
CHD622V20) Henan Diesel Engine
|
Orekhovo Zuevo N°637 |
Gorki | 29.05.2014 | 17.06.2018 | 10.12.2018 |
|
Inguchetia N°638 |
Gorki | 29.08.2014 | 11.06.2019 | 30.12.2019 | |
Graïvoron N°639 |
10.04.2015 | 2020 | 30.01.21 |
Flotte de la mer Noire
|
|
Grad N°640 |
24.04.2017 | 20.09.2021 | 2022 |
Contrat N°1620187304341412209022238 en date du 29/09/2016 Salon Armiya 2016 |
|
Naro-Fominsk N°641 |
Gorki |
24.02.2018 |
Prévue au T1 2022 | 2022 |
N°1620187304341412209022238 en date du 29/09/2016
|
Stavropol N°642 |
12.07.2018 | 2023 |
N°1620187304341412209022238 en date du 29/09/2016
|
Le prix unitaire de ces petits navires lance-missiles serait d'environ 9 milliards de roubles (soit près de €125 millions, au taux de 2016). Ainsi, le montant du contrat signé au salon Armiya 2016 pour 3 unités s'élève à 27 milliards de roubles. En 2014, ce prix était certainement plutôt de 7 à 8 milliards de roubles...
Construction des N°636, 637, 638 et 639 en vertu du contrat N°1319187407012020105005008/3/1/1/0005/ГК-14-ДГОЗ en date du 25/12/2013.
Possibilité qu'une nouvelle série améliorée de ces petits navires soit commandée en 2024. Dès que possible, ces navires seront équipés de systèmes de propulsion co-fabriqués par l'usine de Kolomenskoe et par Zvezda, en remplacement de la solution chinoise qui ne donne pas satisfaction. Il est prévu, à partir du début des années 2020, de procéder à la remotorisation des petits navires lance-missiles.
19 mars 2020 : les petits navires lance-missiles seront équipés de mini-robots submersibles capables de poser des mines sous-marines dotées de capacités d'identification "ami/ennemi".
Nom | Chantier naval | Mise sur cale | Mise à l'eau | ASA | Commentaire |
Mitichi (ex Uragan) N°251 |
Pella (St Pétersbourg) |
24.12.2015 | 29.07.2017 |
17.12.2018 (acte de recette) 18.01.2019 |
Flotte de la Baltique |
Sovetsk, (ex Taïfun, ex Merkuriy) N°252 |
Pella | 24.12.2015 | 24.11.2017 |
12.10.2019 |
Flotte de la Baltique. 31.08.21 : tir d'1 missile Kalibr depuis la mer Blanche vers une cible en surface située à 1 000 km, sur le polygone de Tchija. Equipé de turbines diesel russes M507 assemblées par l'usine de Kinguissepp (Кингисеппский машиностроительный завод, КМЗ), qui appartient au konzern Kalachnikov. |
Kozelesk ex Shtorm N°254 |
More (Feodossia) | 10.05.2016 | 09.10.2019 | 2020 |
17.10-16.11.2019 : remorquage via les voies d'eau intérieures vers Pella pour achèvement
|
Odintsovo ex Shkval N°253 |
Pella | 29.07.2016 | 05.05.2018 | 17.11.2020 |
30.06.2020 : début des essais en mer d'Etat
Sert de plateforme de test pour le Pantsir-M navalisé, dont le essais sont déclarés terminés début avril 2020
|
Buria N°257 |
Pella | 24.12.2016 | 23.10.2018 | 2020 | Pour la flotte de la Baltique |
Okhotsk N°255 |
More | 17.03.2017 | 29.10.2019 | D'ici fin 2020 |
Pour la flotte de la Baltique 11.2020-13.05.2020 : acheminé vers Pella par les voies d'eau intérieures pour achèvement
|
Vikhr N°256 |
More | 19.12.2017 | 13.11.2019 |
Pour la flotte de la Baltique 11.2019-13.05.2020 : acheminé vers Pella par les voies d'eau intérieures pour achèvement Dernière unité du lot de 7 bâtiments commandés par le MinDéf russe auprès de Pella qui en construit 4 et sous-traite la construction de 3 à More. |
|
Tsiklon N°801 |
|
26.07.2016 | 24.07.2020 | 2020/2021 |
|
Askold (ex Mousson) N°802 |
Zaliv |
18.11.2016 | 21.09.2021 | 2021 |
|
Amour (ex Passat) N°803 |
|
30.07.2017 | 2021 |
|
|
Tutcha N°804 |
|
26.02.2019 | 2021/2022 |
Pour la flotte de la mer Noire ?
|
|
Taïfun (ex-Merkuriy ex Smerch) N°805 |
|
11.09.2019 | Octobre 2022 |
Pour la flotte de la mer Noire ?
|
|
Pavlovsk N°201 |
Komsomolsk s/Amour | 29.07.2020 | D'ici 2026 |
Signature du contrat Armiya 2018 Flotte du Pacifique |
|
Rjev N°202 |
Komsomolsk s/Amour | 01.07.2019 | D'ici 2026 |
Signature du contrat Armiya 2018 Flotte du Pacifique |
|
Oudomlya | Komsomolsk s/Amour | 01.07.2019 | D'ici 2026 |
Signature du contrat Armiya 2018 Flotte du Pacifique |
|
Oussourisk ? | Komsomolsk s/Amour | 26.12.2019 | D'ici 2026 |
Signature du contrat Armiya 2018 Flotte du Pacifique |
|
Askold ? | Chantier naval de l'Orient (Vladivostok) | D'ici 2023 |
Signature du contrat Armiya 2018 Flotte du Pacifique 16.09.20 : le MinDéf souhaite casser le contrat |
||
Chantier naval de l'Orient | D'ici 2023 |
Signature du contrat Armiya 2018 Flotte du Pacifique 16.09.20 : le MinDéf souhaite casser le contrat |
Concepteur : bureau Almaz.

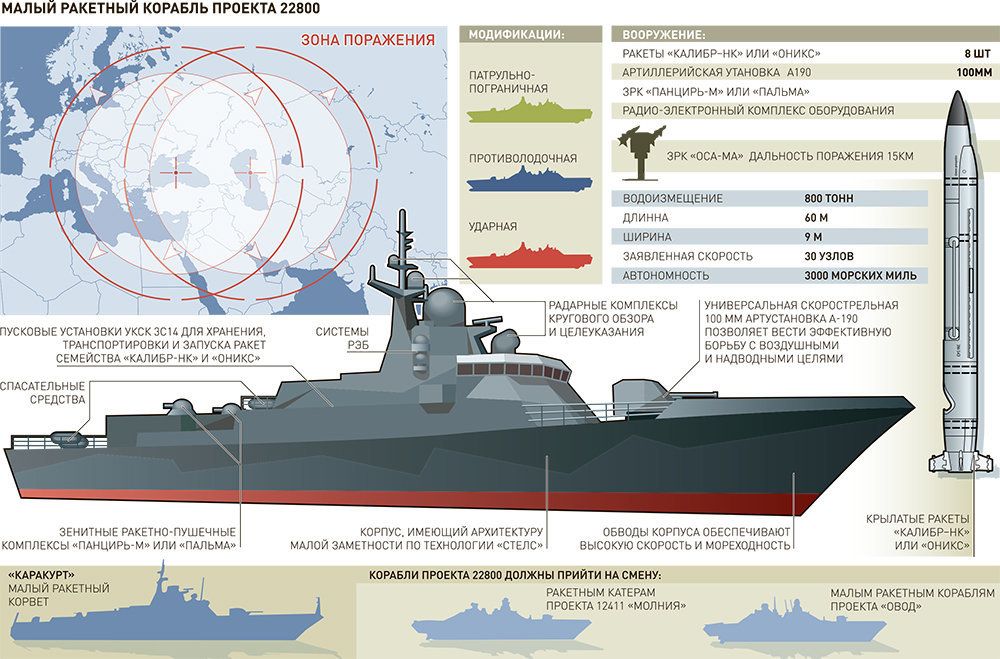

Dérivés du Projet 12300 "Scorpion", ces petits navires lance-missiles disposent d'un déplacement de 800 t, peuvent atteindre une vitesse de 30 noeuds. Ils sont équipés de missiles Kalibr, de missiles anti-navires Oniks et d'une version navalisé du Pantsir (anti-air). La marine russe les présente comme la solution de remplacement pour la suspension de la poursuite du programme des frégates du Projet 11356 (disposant d'un déplacement de 4000 t et emportant un hélicoptère sur leur pont...). Toutefois, ces plateformes viendront plutôt remplacer celles du Projet 21631. Réalisme économique ou contraction du rayon d'action de la marine ? En tout cas, ces petites unités peuvent contribuer à des mission d'interdiction. Le MinDéf russe envisageait la commande de 18 unités en juillet 2015, ramené fin 2015 à 10 unités. Au mois d'août 2016, le MinDéf russe passe une commande pour 5 unités auprès du chantier naval Gorki (Zelenodolsk, Tatarstan) qui en aurait confié la construction à Zaliv (Kertch, Crimée). La mise sur cale de ces unités serait intervenue discrètement à l'été 2016. Il est par ailleurs réaffirmé que Pella doit construire en tout 7 unités. Les unités livrées à partir de 2019 devraient être équipées d'un radar Pozitiv-MK, ainsi que d'un système Pantsir navalisé.
Dans un article daté du 2 juin 2017, il est indiqué que le MinDéf russe entend commander pas moins de 20 unités (?!) de ce Projet. Au salon IMDS 2017, une cible de 18 navires est évoquée... Le coût unitaire de la construction de ces bâtiments seraient de 2 milliards de roubles (environ €31 millions, auxquels s'ajoutent le coût des équipements et armements...). D'autres sources évoquent un prix unitaire de 5 milliards de roubles (2014). Six unités pourraient être commandées au chantier naval de Komsomolsk s/Amour (Extrême-Orient russe) pour la flotte du Pacifique, dans le cadre du programme 2018-2027. Début 2018, on apprend par une source industrielle que ce serait finalement 4 unités qui pourraient être construites à Komsomolsk s/Amour en raison des difficultés financières qui affectent le chantier.
Premier contrat portant sur 7 unités confiés à Pella qui en place 3 à More.
Second contrat (N° 1620187304231412209015638 en date du 5 août 2016) portant sur un lot de 5 unités (confiés au chantier naval Gorki (Zelenodolsk) qui en construit au moins 3 à Zaliv (Kertch, Crimée) : N°801-805.
5 août 2020 : il serait question de déployer le Odintsovo dans la flotte du Nord. Le navire va être tester en zone arctique afin de vérifier sa résistance et son endurance face aux conditions climatiques en mer Blanche et mer de Barents.
21.05.2020 : les flottes de la mer Noire, de la Baltique et du Pacifique recevront chacun 6 unités, pour un total de 18 plateformes. Selon nos prévisions, cela donnerait la répartition suivante :
- Flotte de la mer Noire : Kozelsk, Cyklon, Askold, Amour, Tutcha, Taïfun
- Flotte de la Baltique : Mitichi, Sovetsk, Odintsovo, Buria, Okhotsk, Vikhr
- Flotte du Pacifique : Pavlovsk, Rjev, Oudomliya, Oussouriïsk, ?, ?
Propulsion :
Devant les difficulté de l'usine Zvezda à livrer en temps et en heure les turbines M507, il est décidé en octobre 2018 de transférer l'assemblage de ces turbines diesel à l'usine de Kinguissepp (KMZ, konzern Kalachnikov) qui pourrait en livrer une dizaine par an. Cette option a été privilégiée par le MinDéf sur 2 autres : commander des turbines à gaz M70FRU-R à Saturn (avec le risque de surcharge que cela occasionne et celui de cannibaliser le programme M90-FR) et de commander à la Chine des turbines diesel (CHD622V20) similaires à celle montées sur certaines unités du Projet 21631 (Vichniy Volochek, pour ne pas la citer). Cette dernière variante n'a pas été retenue en raison du manque de fiabilité des turbines chinoises. Au cours des derniers mois, 4 unités ont fait les frais du manque de qualité de ces propulseurs : le Vichniy Volochek, un navire des gardes-côtes du Projet 22460 et deux navires construits par Almaz.
24 mars 2020 : l'Usine de Kinguissep et le 51e Institut central des technologies de construction de réparations navales sont dans l'incapacité de livrer les moteurs diesel pour les unités du Projet 22800. Le plan de livraison pour la période 2021-2022 est déjà compromis du fait des retards colossaux dans la livraison de la documentation technique attendue de la part de l'usine Zvezda. A l'origine, on tablait sur la livraison annuelle de 9 ensembles afin de satisfaire au rythme de construction et d'honorer les commandes passées par le MinDéf.
